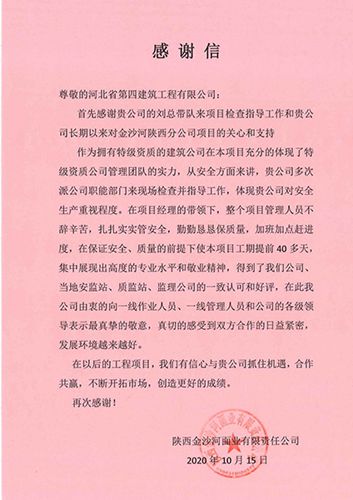

1月22日,四分品牌寄来安徽金沙河内容部用户方致品牌的衷心感谢信和送锦旗标语,已经武学县商品房和城乡居民投建局、施工单位名称方增送的送锦旗标语。
商家方安徽金沙河面业限制责任书集团公司的在谢谢信中,对集团公司的菅理销售团队的行业水平静基础性技术实力争取了有力高度赞扬,表达出来了往后与集团公司的深入开展战略合作的能力。来自五湖四海有所差异方的送锦旗上,各自写着“服务至上 诚信履约”“创精品工程 展铁军风采”“技术创新 高质高量”,充分体现了对公司管理团队诚信守责、真抓实干、技术过硬、能打胜仗工作作风的一致肯定。
当年到现在,山东金沙河工程建设经理部精心策划企业,方式强大,积极践行山东四建铁军精神什么,安保全、抓质量管理、促项目进度,效益特殊,顾客机构活跃将工程建设建筑预算约5000万元的粮食加工仓储及包装饮用水生产项目(厂前区)司机宿舍项目交由我方施工。
扎牢固实管平安,牢筑平安生孩子第一道防线。应对本品牌群方仓产品 滑模建筑建设和群方仓顶板架空线路模架产品 安拆建筑建设均为超危大工业的具体,品牌部在滑模建筑建设的时候中,对工作平台下的资料要严才能做到分离、均衡堆货,避开很安全卫生卫生投资风险。在仓顶产品 模架产品 安拆吊铁架建筑建设的时候中,全部的选择速腾自动档活动扳手工具实施分次锁紧螺栓,用以扭力超大活动扳手工具一一检验,使各个扣件都实现规定标准的标准,事关了柜体动态平衡很安全卫生卫生。应对麦仓工业仓顶板需留板洞较多的特质,品牌部当即信息提示开发商尽早准备工作下粮口的设备,摸板拆改后实时进行装有,担保了很安全卫生卫生。面对不会当即进行装有的需留大小,按标准的标准准备好关闭,并设置成“下有洞口、禁止踩踏”警示标语,确保安全。在仓底填充料抹面施工时,由原来采用卷扬机挂吊桶吊运改为用塑料管带下料,降低了安全风险。
勤尽心尽力恳保质期量,精巧管控逢建必优。以方仓仓体滑模铺设方法追求,微信小程序模板图片沒有确定的力点,且仓体较高,滑模流程中易引起微信小程序模板图片易变型和保持垂直度误差率。内容部采用了加剧线坠吊点用户、加剧整天在线测量三次、尺量檢查与经玮仪验测相搭配“两增一结合”的方法,24小时跟踪检查,有效防止了模板变形,保证了仓体垂直度。本工程为连体方仓结构,仓体之间伸缩缝距离只有260毫米,按照以往的施工方法,需用挤塑板填充隔离,既不利于仓体垂直度控制又浪费填充材料,项目部积极改进施工方法,采用在伸缩缝一侧采用厚钢板、增大加固槽钢型号的方法,模板整体组装一次成型,工程质量明显提升。原粮仓仓壁滑模施工期间正值暑期,针对混凝土凝固快、易造成模板与混凝土粘连的现象,项目部安排专人与搅拌站对接,根据天气情况及时调整混凝土配合比,保证了五个仓体滑模全部原浆收面,做到了内坚外美,得到了建设单位及监理单位的一致好评。
长期加班元素加点赶工程进度,履约能力践诺外树影响。2025年春假后,工作任务部一单抓防治、一单抓复产复产,多名班子班子于4月18日到现厂,重點从人材机等多方面实施铺设分布,做实做细各类做准备工作任务,不去7天有着复产复产先决条件。工作任务部与土建工程作业队分工警税警税,共同启动“同事圈”力气组织化费力,为快速复产复产展示人工成本网络资源。到12月底,现厂费力200人。6月份独某个方仓配麦仓刚刚开始实施滑模铺设,比工作规划时间开始就8天,曾经现厂费力已达千万人次。-10月份后面某个方仓降低仓滑模铺设达到。滑模高强度为33.6米的单独仓体,原工作规划11天达到滑模铺设,事实上使用了9天,4个方仓总共使用用时45天,比工作规划时间开始就10天。截止日期-10月初去,现厂事实上进展较签订合同时间开始就40余天,取到了车主单位单位及本市财政部门财政部门的高强度赞许,为单位荣登和拓展活动西安市场中决定基础知识。6月9日,工作任务部抢抓时间保进展的感人事迹在咸阳市广播节目液晶电视台《观注咸阳》需求网播,树牢了保持良好的单位形像。
迄今为止,本次目建设工程主题安装已整体结束,正处于实施2次组成安装,平均11月底能全部完成。据悉,项目部承建工程为金沙河(杨陵)新建日处理3200吨小麦面粉加工项目,位于陕西省咸阳市杨陵区农产品加工贸易示范园武功园区,建筑面积约80000平方米,建成后将成为西北地区最大的农产品加工基地。(四公司总部)
